Di3 · Obra pública · Santa Bárbara de Casa, Huelva

Pabellón polideportivo Santa Bárbara de Casa

Diseño y control.
Del plano a la obra.

Un espacio deportivo abierto, una estructura prefabricada y un proyecto organizado por fases. Arquitectura y control económico forman parte de una misma decisión: hacer viable el equipamiento municipal.

Pista deportiva azul del pabellón polideportivo de Santa Bárbara de Casa, con estructura prefabricada y luz cenital
OBRA CONSTRUIDA La pista terminada: amplitud, estructura vista y luz cenital. Fotografía del archivo del estudio.
Promotor
Ayuntamiento de
Santa Bárbara de Casa
Superficie construida
1.375,42 m²Según documentación de proyecto
Proyecto y desarrollo
2009–2010
Inauguración
Julio de 2013
01

Diseño · Programa · Lugar

Un pabellón.
Varios modos de uso.

El pabellón polideportivo de Santa Bárbara de Casa se incorpora al recinto deportivo municipal junto al campo de fútbol existente.

La propuesta parte de una sala central diáfana y de piezas auxiliares con funcionamiento independiente. El pasaje cubierto vincula los vestuarios con el pabellón y permite compatibilizar actividades y horarios del conjunto deportivo.

Esta separación también ordena la ejecución por fases. El proyecto define qué se construye en cada ámbito y cómo se relaciona con los espacios que quedan fuera de la intervención.

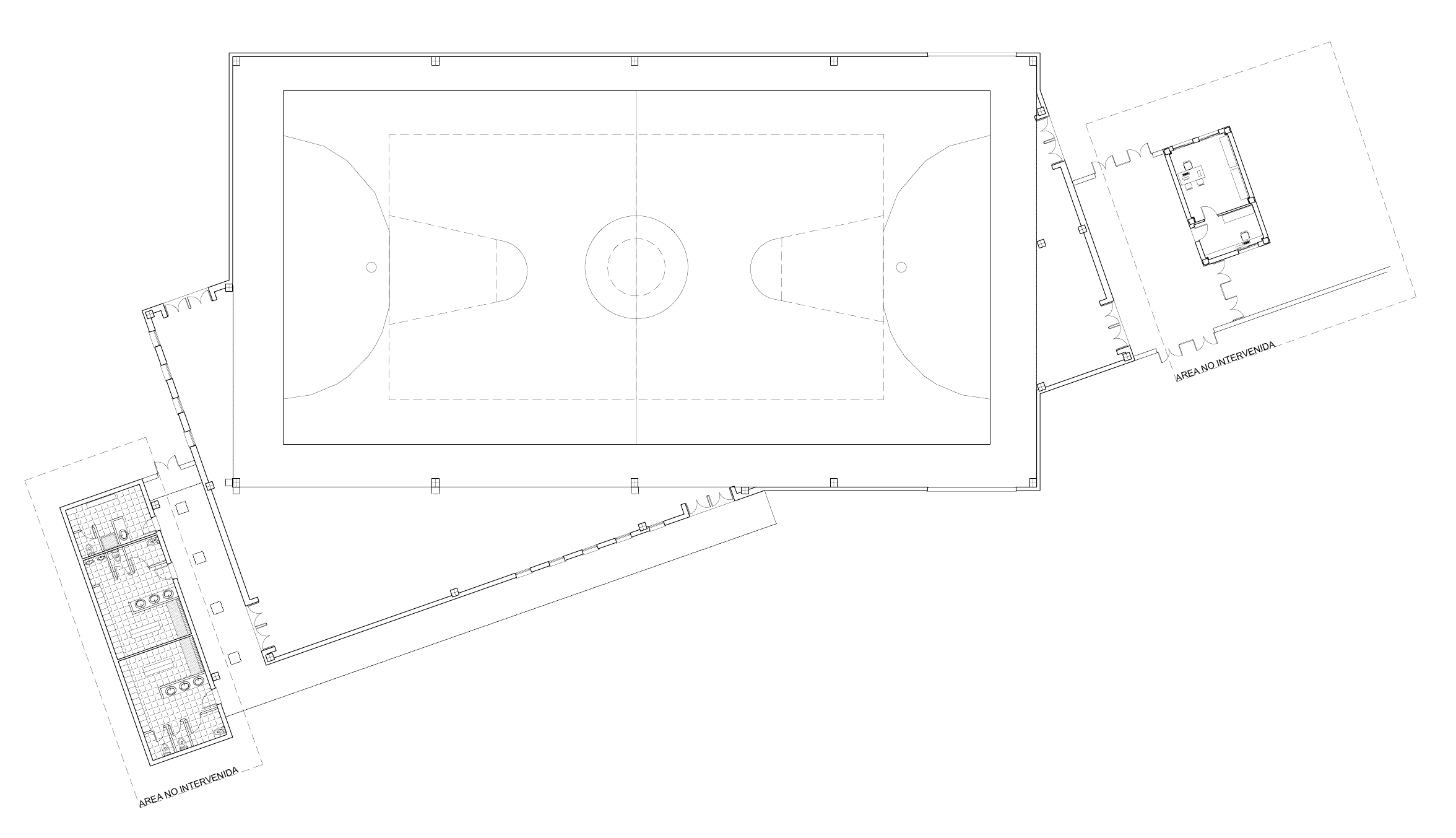

Planta de distribución del proyecto de 2009: pista central, pasajes y áreas anexas no intervenidas
A03 · PLANTA Distribución del proyecto, diciembre de 2009. Las piezas señaladas como «área no intervenida» quedan fuera del alcance representado. Pulsar para ampliar.

Planimetría original del estudio, preparada para lectura en pantalla. Los planos de proyecto preceden a los ajustes documentados durante la obra; no son planos del estado final ejecutado.

Material y escala

Una envolvente que expresa cómo se construye

La modulación de los paneles de hormigón da ritmo a la fachada. Los cuerpos de menor altura acompañan al volumen principal y articulan su relación con los accesos y las zonas de servicio.

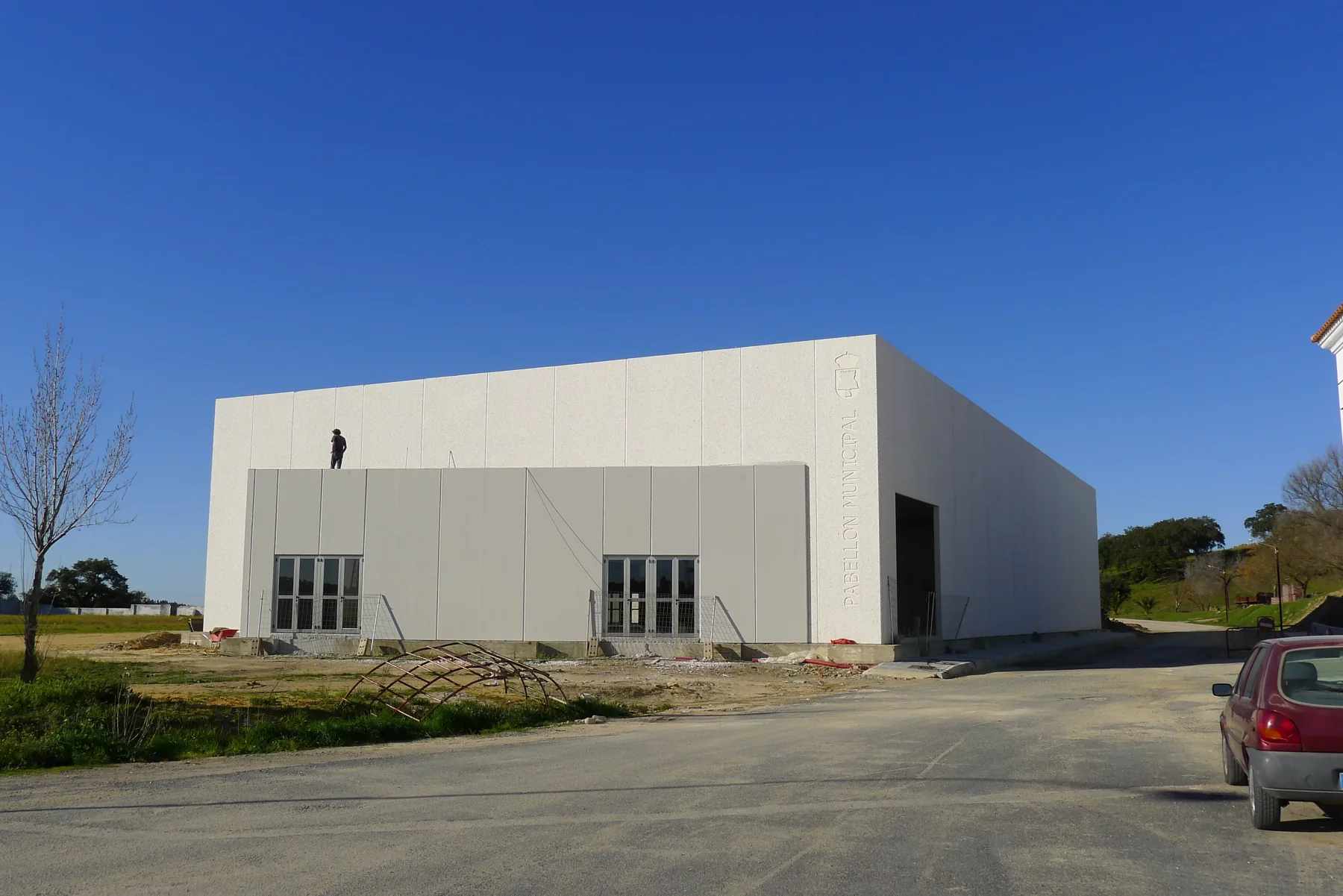

Fachada de paneles prefabricados de hormigón blanco del pabellón municipal de Santa Bárbara de Casa
FACHADA EN OBRA Paneles prefabricados de hormigón blanco y volumen principal del pabellón.
02

Estructura · Envolvente · Luz

La estructura
organiza el espacio.

La repetición de pilares y vigas prefabricadas permite liberar el área central y dar una lectura clara al sistema constructivo.

El proyecto coordina estructura, cerramiento y cubierta como partes de un mismo conjunto. En la obra construida, las franjas traslúcidas de la cubierta introducen luz cenital y hacen visible el ritmo de los elementos prefabricados.

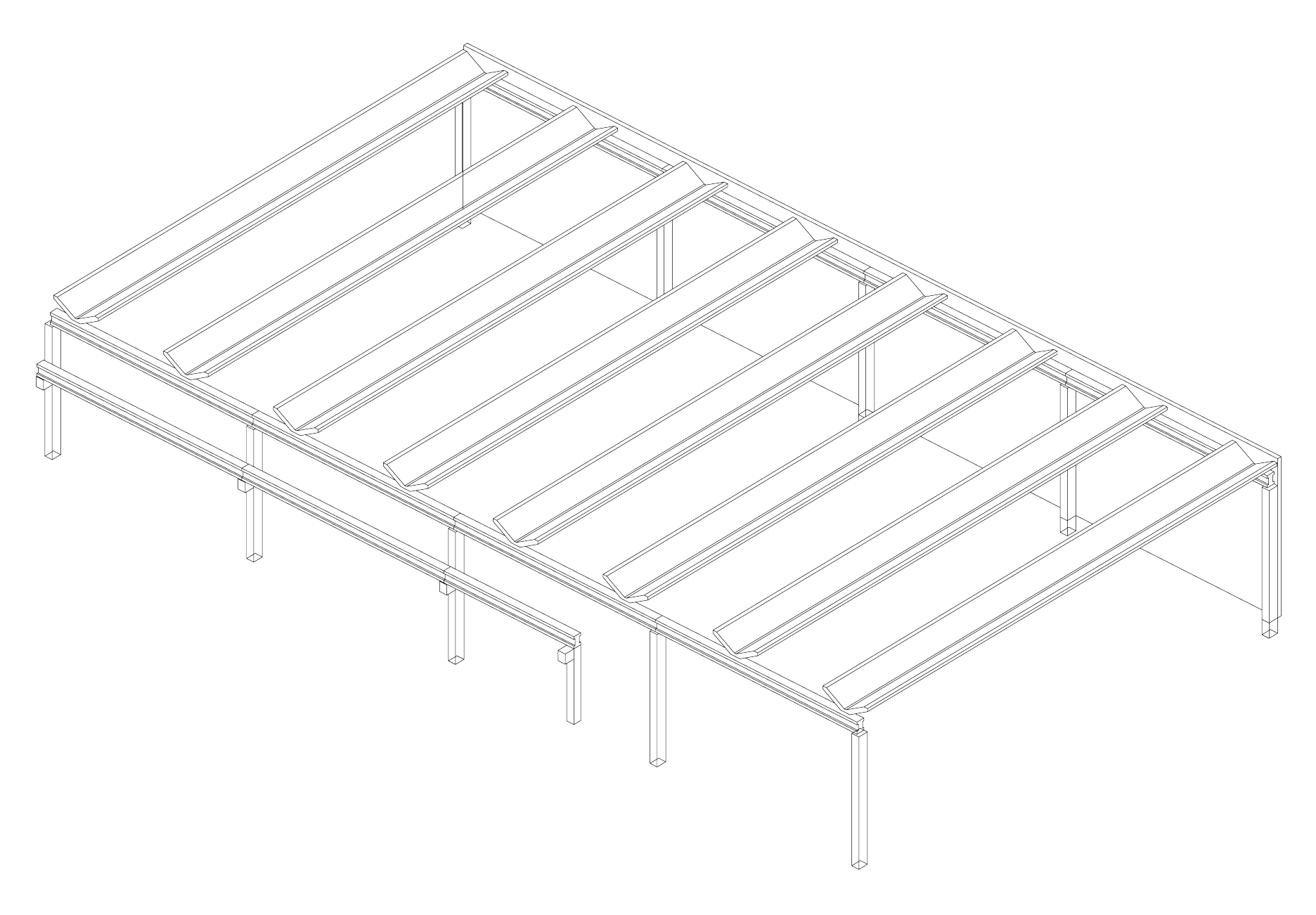

Axonometría B10 del proyecto: modulación de pilares y vigas prefabricadas del pabellón polideportivo
B10 · AXONOMETRÍA Esquema estructural de proyecto: apoyos perimetrales y repetición de las vigas. Pulsar para ampliar.

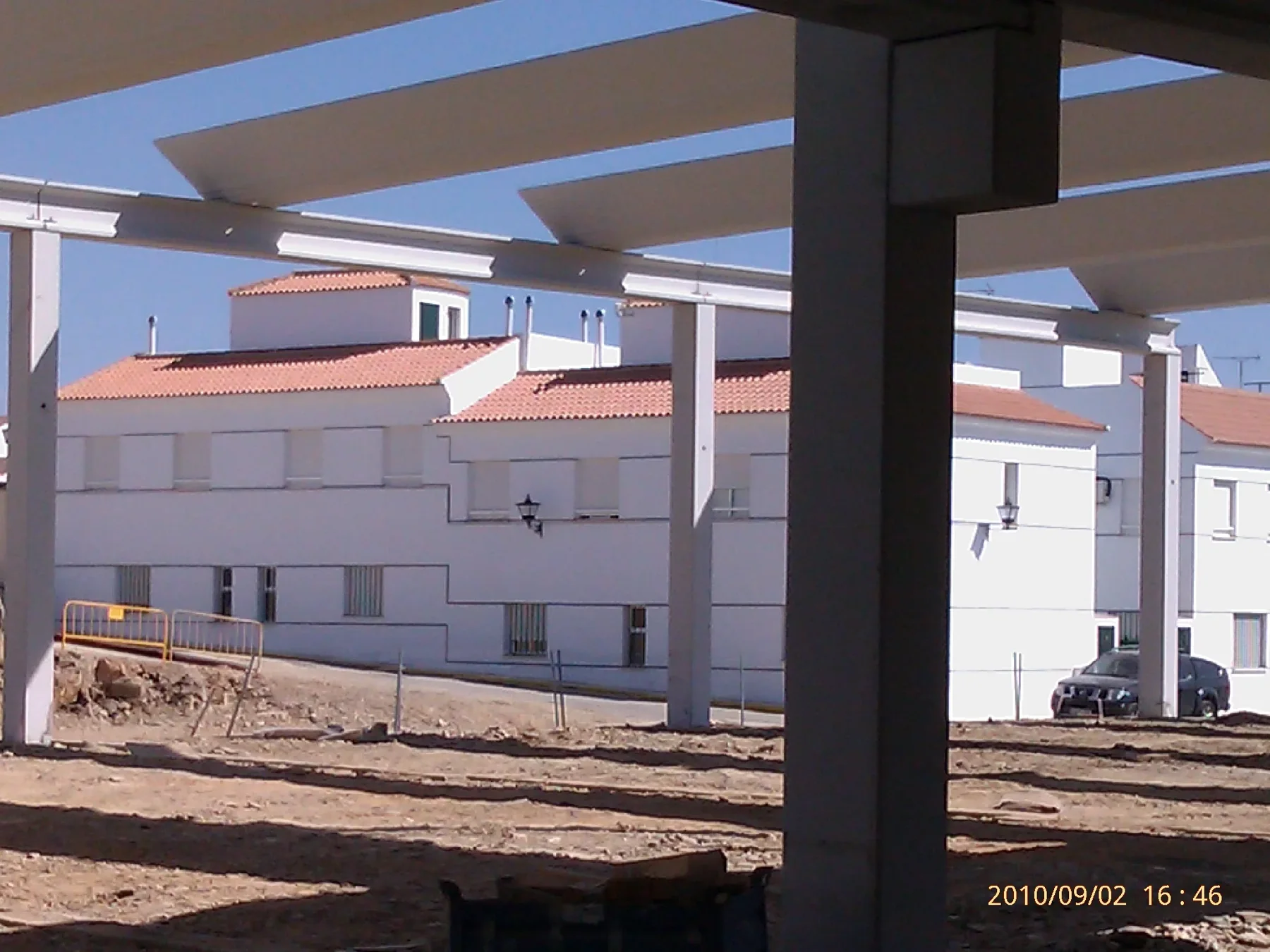

Pilares y vigas prefabricadas de hormigón del pabellón polideportivo durante el montaje
PROCESO CONSTRUCTIVO Montaje de la estructura prefabricada. La fotografía documenta una fase de ejecución, anterior al cierre y al acabado deportivo.

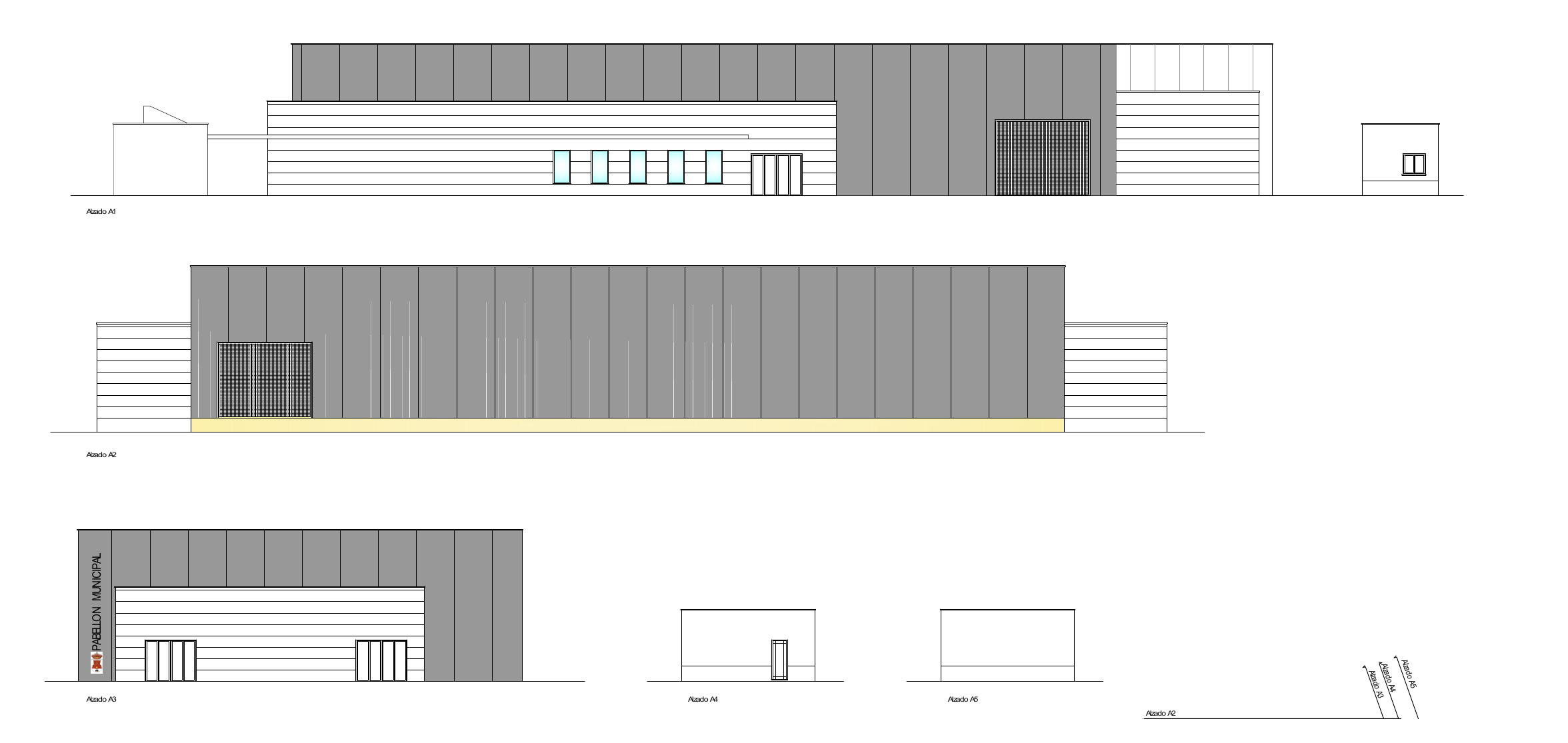

Alzados de proyecto del pabellón de Santa Bárbara de Casa, con modulación de fachadas y volúmenes auxiliares
A05 · ALZADOS Composición de fachadas y relación entre los volúmenes en la documentación de 2009. Pulsar para ampliar.

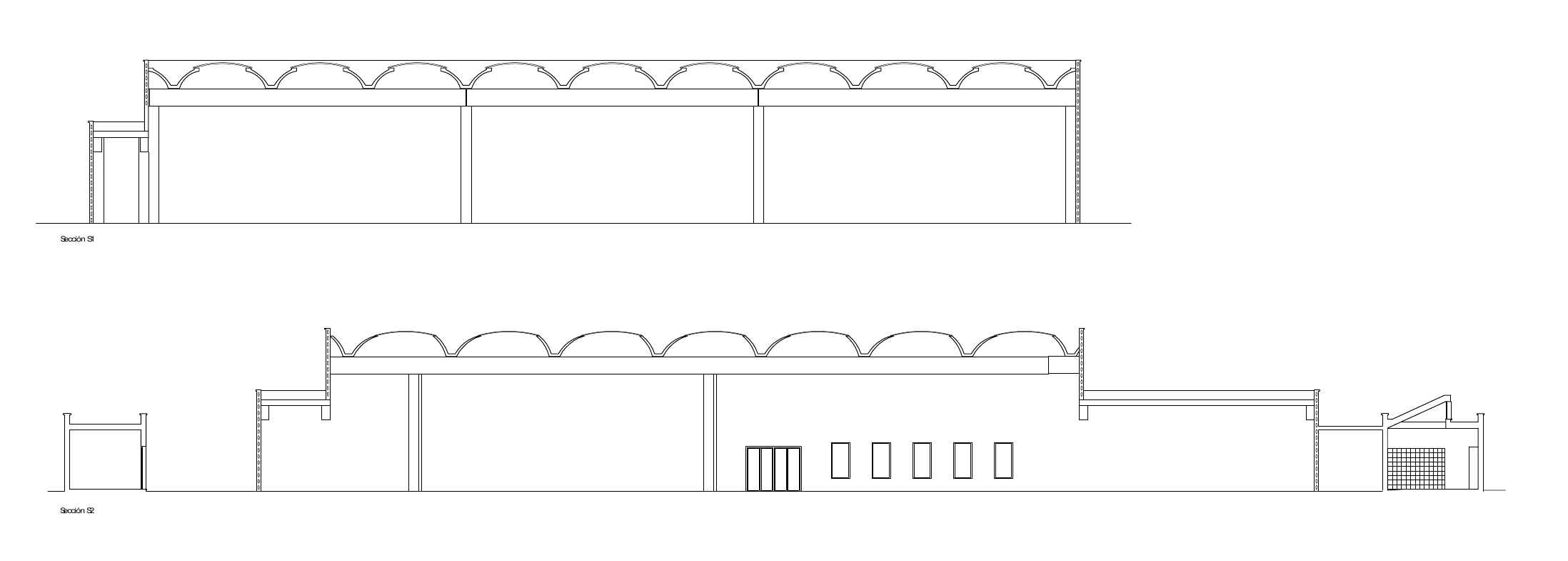

Secciones S1 y S2 del proyecto de 2009 del pabellón, anteriores a los ajustes del sistema constructivo en obra
A06 · SECCIONES Secciones S1 y S2 del proyecto, anteriores a las adaptaciones de obra. Pulsar para ampliar.
03

Diseño y control

Control económico
desde el proyecto.

Definir el alcance, medir las unidades de obra y coordinar los cambios antes de ejecutarlos: el presupuesto también se trabaja desde la arquitectura.

Un alcance definido por fases

La documentación delimita una fase centrada en cimentación y estructura, fachadas, cubierta y formación de la pista de hormigón. Esa definición permite relacionar las decisiones de diseño con las partidas que se valoran.

Las mediciones, los precios unitarios y los precios descompuestos concretan cantidades y criterios de valoración. El presupuesto desarrollado diferencia ejecución material, gastos generales, beneficio industrial e impuestos: magnitudes que deben mantenerse separadas para comparar correctamente.

Decisiones documentadas en obra

Las actas registran la revisión de la implantación para respetar una servidumbre de paso y la adaptación de la cimentación al sistema del suministrador de prefabricados. También recogen la aprobación de planos de fabricación y la reanudación de los trabajos con la cimentación modificada.

Ese seguimiento conecta diseño, medición y ejecución, y permite identificar las decisiones que deben trasladarse al control económico.

Presupuesto de la fase documentada · Diciembre 2009

Resumen del presupuesto de proyecto de diciembre de 2009, en euros
Ejecución material325.992,46 €
Gastos generales · 13 %42.379,02 €
Beneficio industrial · 6 %19.559,55 €
Subtotal antes de IVA387.931,03 €
IVA del documento · 16 %62.068,96 €
Presupuesto por contrata449.999,99 €

Fuente: resumen de mediciones y presupuesto del proyecto, diciembre de 2009. Importes históricos de la fase presupuestada; no equivalen a la liquidación final del equipamiento. El 16 % de IVA es el recogido en aquel documento.

Definir para valorar

Separar la fase presupuestada de las actuaciones posteriores y de las áreas no intervenidas.

Medir para decidir

Vincular cada solución a unidades, cantidades y precios que permitan revisar su repercusión económica.

Documentar para controlar

Relacionar actas, planos revisados y decisiones de obra con la documentación técnica y económica.

04 · Archivo de obra

El proceso,
en imágenes.

El vídeo de Di3 Design recorre el montaje de la estructura y el espacio interior del pabellón. Una lectura breve de la escala del edificio y de su construcción.

Proyecto y dirección de obra: Juan Miguel Guerrero Brito · Di3 Design.
Emplazamiento: Santa Bárbara de Casa, Huelva.
Documentación: memoria, planos A03, A05, A06 y B10, mediciones y presupuesto, actas de visita, fotografías y vídeo del archivo del estudio.

Este proyecto forma parte de nuestra experiencia en arquitectura y obra pública y en dirección y gestión de proyectos.
